Производственные операции

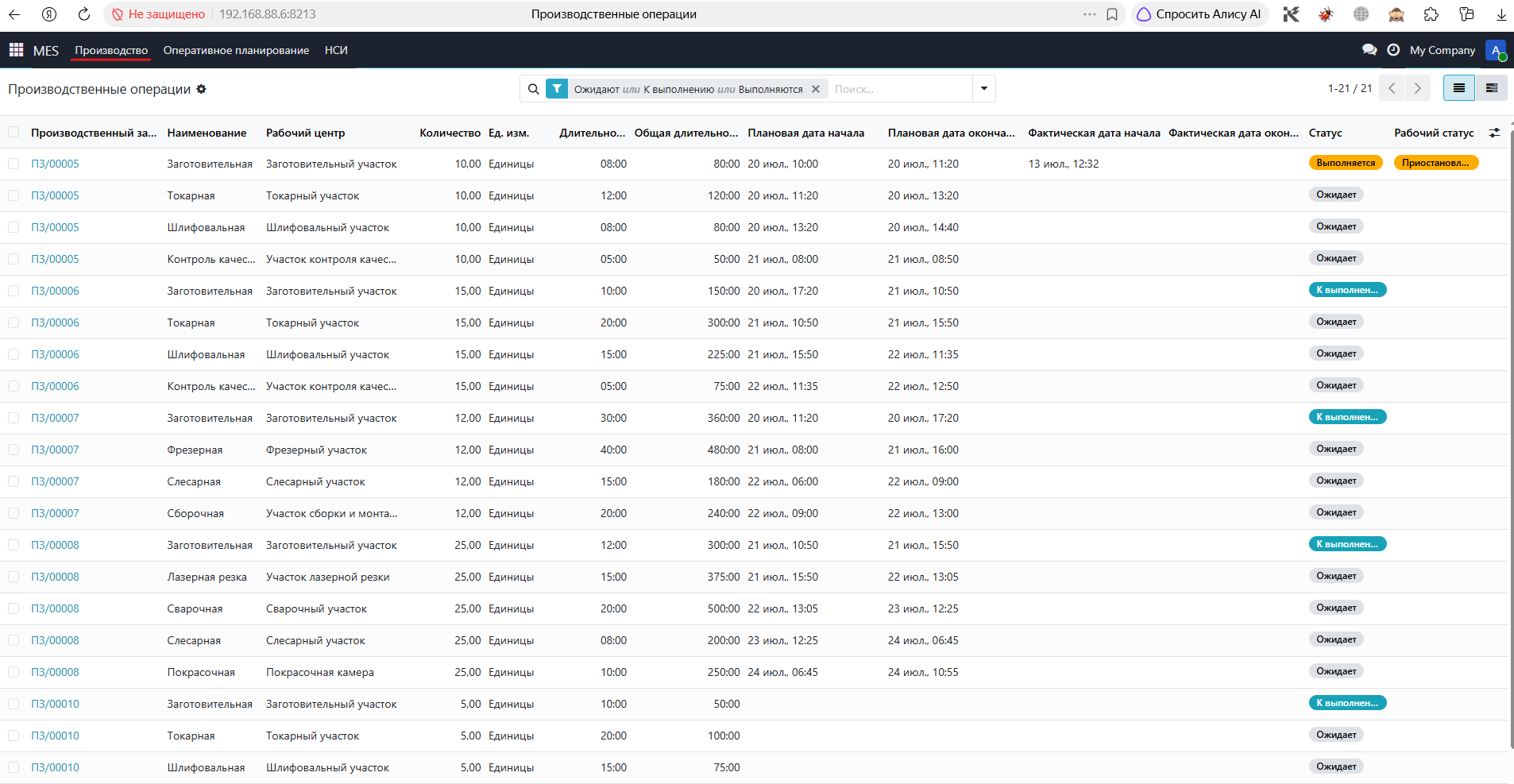

При открытии вкладки «Производственные операции» модуля «Производство» отображается список всех операций, созданных в рамках производственных заказов. Список представлен в виде таблицы с возможностью сортировки, фильтрации и быстрого поиска.
В таблице представлены следующие ключевые поля:
- Производственный заказ - кликабельный номер производственного заказа;
- Наименование — краткое описание этапа (например, "Сварка", "Окраска");
- Рабочий центр — станок, участок или бригада, выполняющая операцию;
- Количество — объем работ в рамках операции;
- Единица измерения — своя для каждой операции;
- Тип операции — поштучно, фикисированно;
- Длительность — время на выполнение партии (в минутах);
- Общая длительность — суммарное время с учетом подготовительно-заключительного времени;
- Плановая дата начала — плановый старт операции по графику;
- Плановая дата окончания — плановое завершение операции;
- Фактическая дата начала — фактический старт операции;
- Фактическая дата окончания — фактическое завершение операции;
- Статус — техническое состояние операции (например, "Ожидает", "Выполняется");
- Рабочий статус — текущее состояние на рабочем центре (например "Приостановлено").

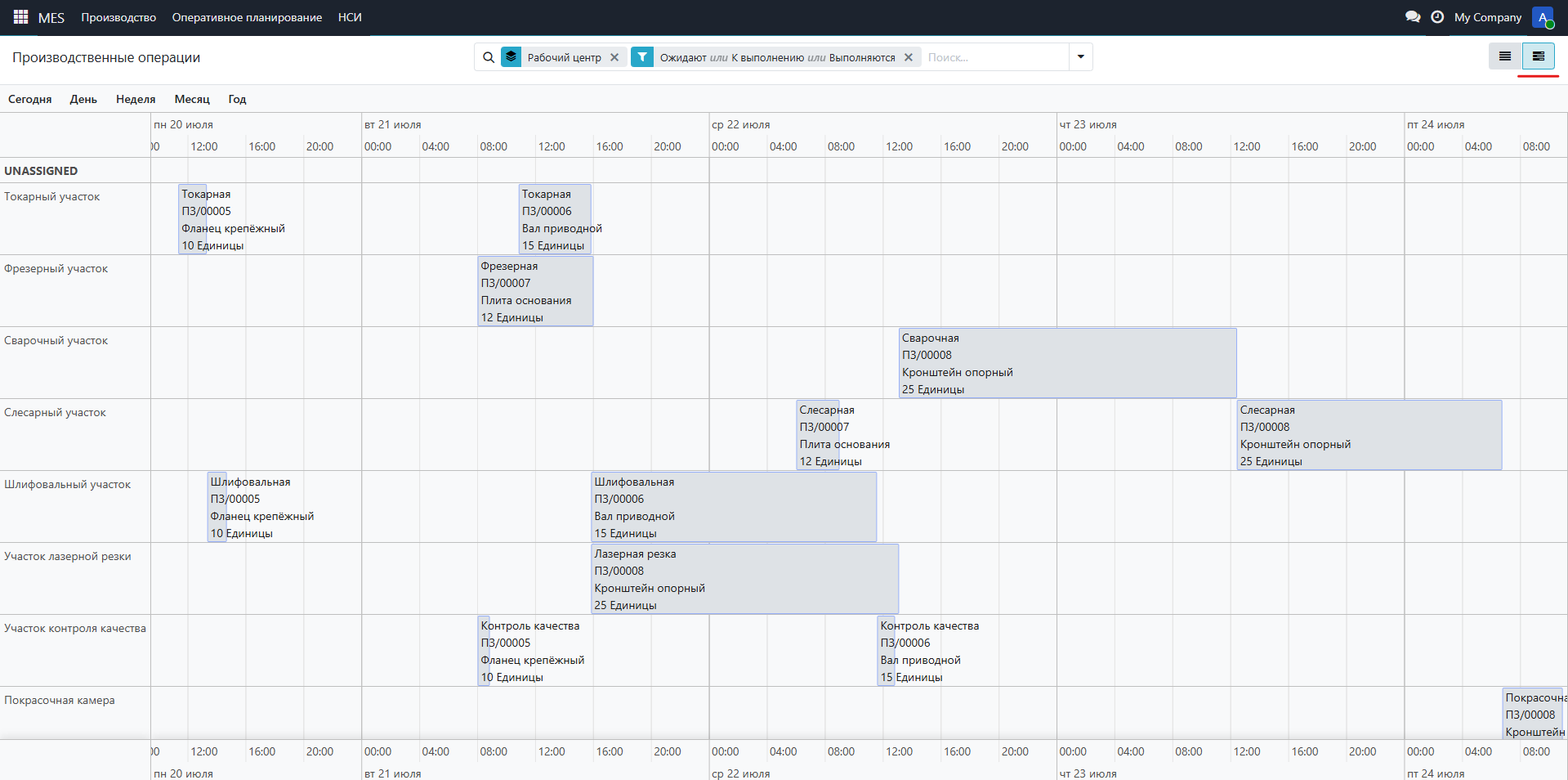

Производственные операции можно отобразить в виде диаграммы Ганта. Этот режим наглядно показывает временные интервалы каждой операции и позволяет оценить загрузку производственных мощностей по календарю, обнаружить пересечения и наложения сроков между заказами, перетаскивать границы задач (начало/окончание) для быстрой корректировки графика (при наличии прав), визуально сравнивать плановые даты с прогнозом.

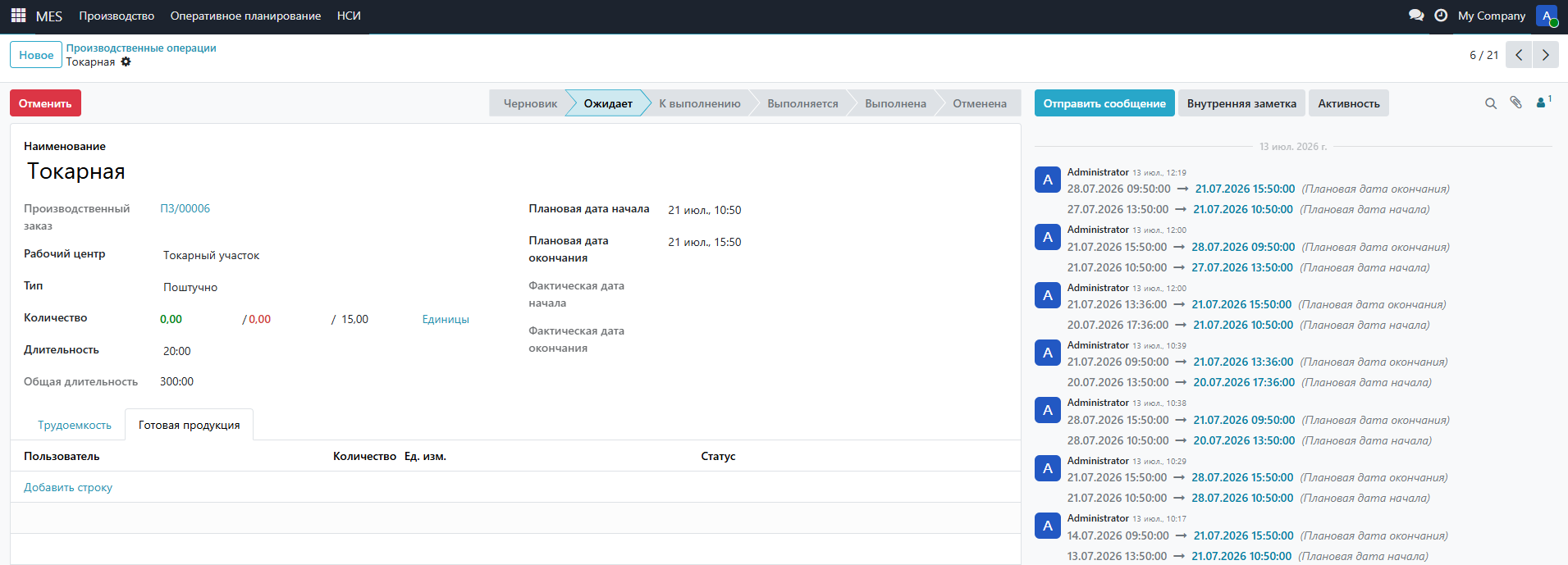

Клик по любой строке списка открывает карточку выбранной производственной операции для детального просмотра и редактирования. При открытии операции пользователь видит форму, содержащую полную информацию о процессе. Верхняя часть формы содержит статусную модель и ключевые атрибуты.
Доступны следующие статусы производственной операции:
- Черновик — операция создана, но еще не готова к запуску (данные заполняются).
- Ожидает — операция утверждена и поставлена в очередь на выполнение.
- К выполнению — операция назначена на оператора и готова к старту.
- Выполняется — работа над операцией ведется в данный момент.
- Выполнена — все работы завершены, продукция сдана.
- Отменена — операция аннулирована (выполнение прекращено).
Основные поля формы:
- Наименование операции — название технологической операции.
- Производственный заказ — ссылка на родительский заказ, в рамках которого выполняется операция.
- Рабочий центр — оборудование или участок, где производится работа.
- Тип — способ учета выработки: Поштучно — учет идет за каждую единицу продукции; Фиксированно — фиксированный объем работ без привязки к количеству единиц.
- Количество (продукта) — блок с индикацией выработки: Годные (зеленым цветом) — количество качественной продукции; Брак (красным цветом) — количество несоответствующей продукции; Всего — общее количество обработанных единиц (сумма годных и брака).
- Длительность — трудозатраты (в минутах) на одну единицу или на операцию.
- Общая длительность — суммарное время на весь объем (с учетом количества).
- Плановая дата начала/окончания — запланированные сроки выполнения.
- Фактическая дата начала/окончания — реальные даты старта и завершения работ.
Вкладка «Трудоемкость»

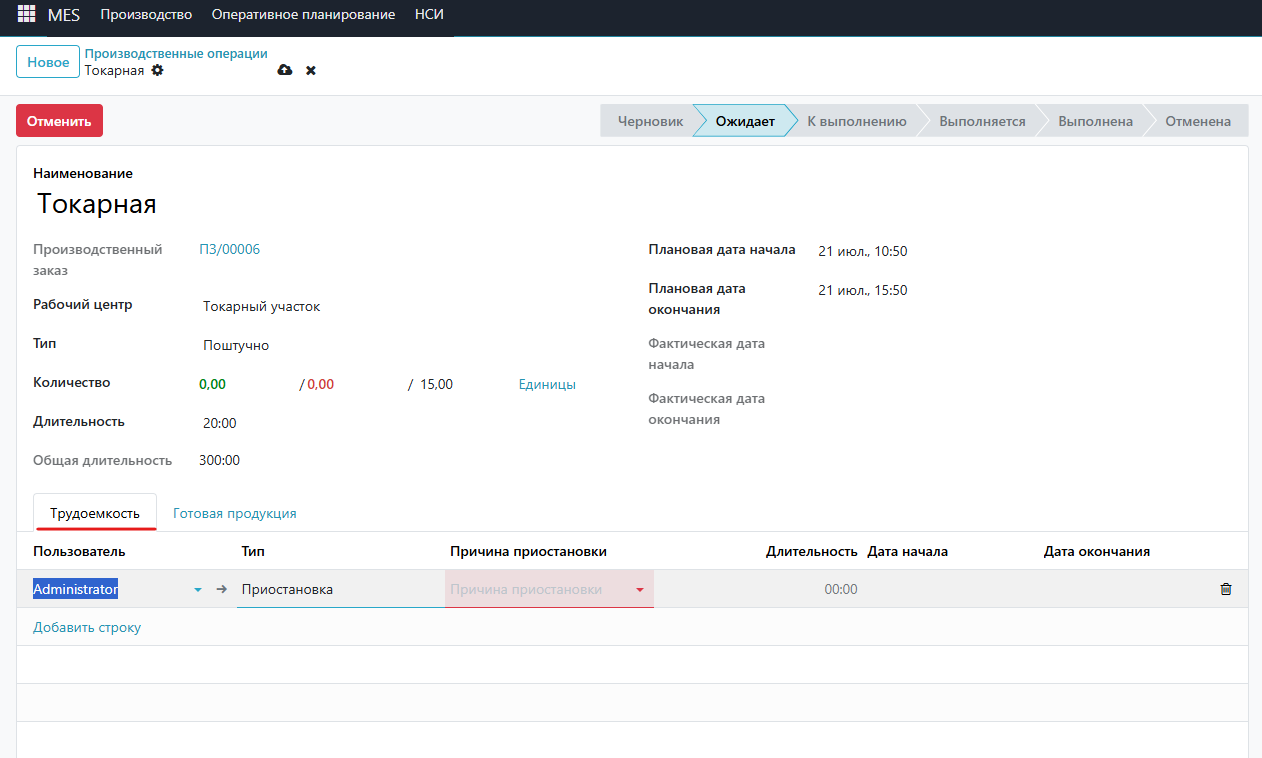

Данная вкладка предназначена для учета времени работы персонала над операцией. Здесь ведется журнал временных затрат. Поля для заполнения:
- Пользователь — сотрудник, выполнявший работу.
- Тип — классификатор временных затрат (выбор из справочника): Работа — непосредственное производство; Приостановка — простой, переналадка или ожидание.
- Причина приостановки — поле активно, если выбран тип «Приостановка». Обязательно для заполнения, чтобы фиксировать причины простоев.
- Длительность — затраченное время.
- Дата начала / Дата окончания — временные границы этапа работы.

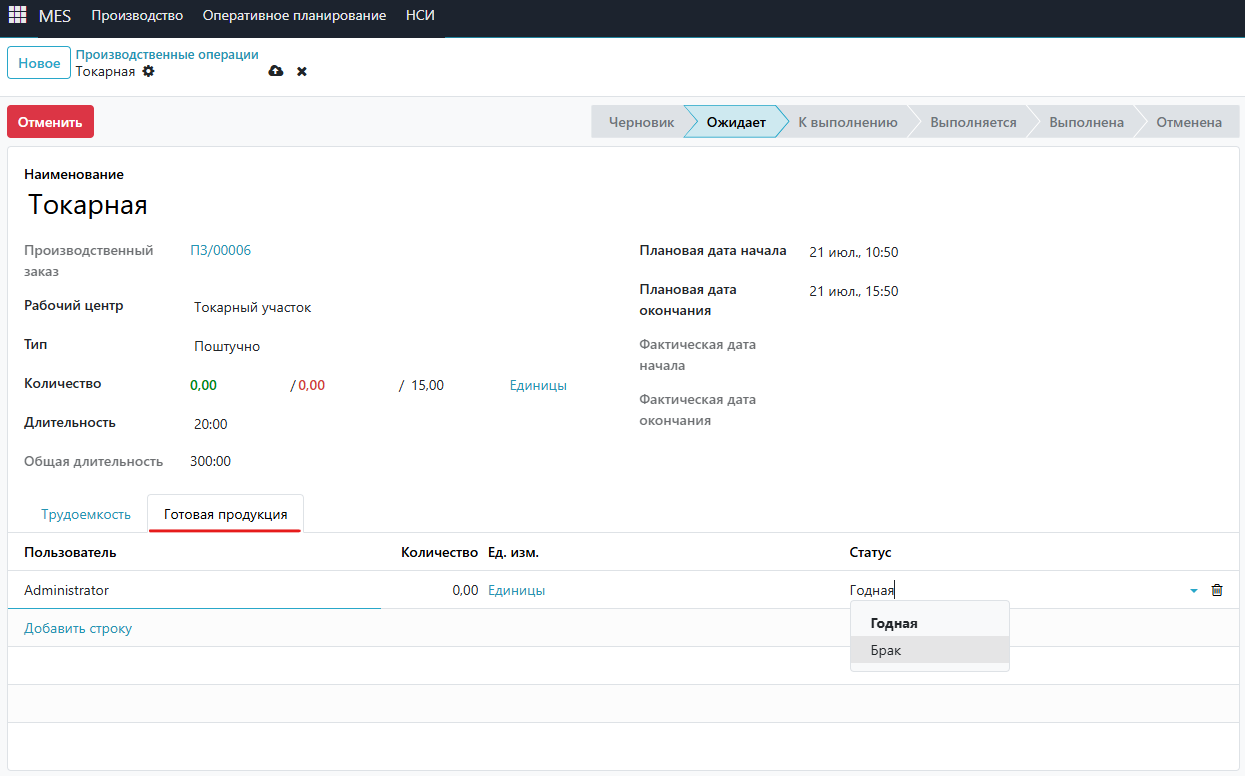

Вкладка «Готовая продукция»
Вкладка предназначена для фиксации итогового выхода продукции по результатам выполнения операции. Здесь ведется учет сданных на склад или забракованных изделий. Поля для заполнения:
- Пользователь — ответственный сотрудник, принявший решение о качестве продукции.
- Количество — число единиц продукции.
- Единицы измерения — выпадающий список (шт., кг., м. и т.д.).
- Статус — классификатор качества: Годная — продукция соответствует стандартам; Брак — продукция с дефектами.
Важно: Все изменения в статусах и количественных показателях автоматически пересчитывают «Общую длительность» операции и влияют на возможность смены статуса.
